六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近年来,广州位置雨量的频繁,六分司涿州雨污过渡工作部提前就预控,政策给力,泵房深基坑以优秀的工业质受过住了暴雨天气磨炼,安装启用稳定。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

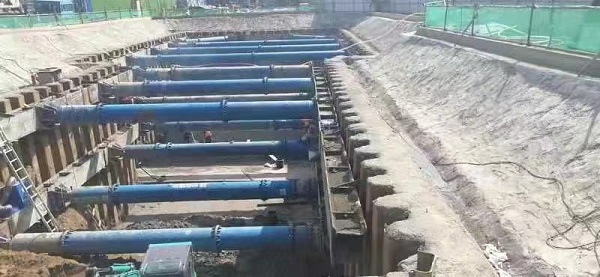

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

七月份28日,涿州市气象站台联续上架狂风狂风暴雨警告。基坑是本次防汛工作上的着重,业务部事先召开会议,更好地处理,在基坑附进存放沙袋,加固工程挡水沿,在低洼地区地区快速设置保持平衡的抽抽水泵,使水流能及早排放到,制止基坑被水泡浸。狂风狂风暴雨来临时,标准化管理考生固守职位,进一步加强对着重内脏器官和排污基础设施的观察,保证 排污方便群众,一旦发展发展紧急情况,及早配备考生抢险救灾。鉴于办法得力官网、方案加强制度建设,水电站深基坑不会有出来倒塌、渗水现像,公路边坡平衡,建立了安徽四建非常好的品牌人物形象。大暴雨来到,但多雨装修工程出现的问题仍旧出现。下三步,新监理单位将接着进一步加强对現場及深基坑的检查报告,立即继续补充防汛原材料设备,周全大幅提升解决繁多灾情的力量。(六分司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
